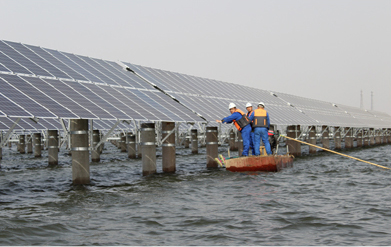

東港新農光伏電站
(全球最大的水上單體光伏電站容量300MW)
東港新農光伏電站位于遼寧省東港市新農鎮,項目利用廉家壩水庫水面及灘涂建設光伏發電站,項目占地約9000畝,總規劃建設為500MW ,現已完成300MW ,完成投資21.4億元。該光伏電站是目前世界上最大的水上單體光漁一體化光伏工程。
東港新農光伏電站300MW發電項目分兩期實施。一期工程60MW光伏發電項目,2017年3月13日開工建設, 2017年6月27日完成調試并網。二期工程240MW光伏發電項目,于2017年7月15日開工, 2018年5月28日完成調試并網。目前建成投產的300MW裝機容量年發電量36000萬千瓦時。
東港新農光伏電站建設220kV升壓站1座,規模500MW ,現已完成100MWA主變壓器3臺,采用單母線接線方式。光伏場區16條35kV集電線路接入升壓站,外送220kV線路一條,總長11.64km ,接入丹東220kV宮屯一次變電所。
該項目屬于漁光一體綜合利用項目,養殖面積9000余畝,養殖水體約1000萬立方。
